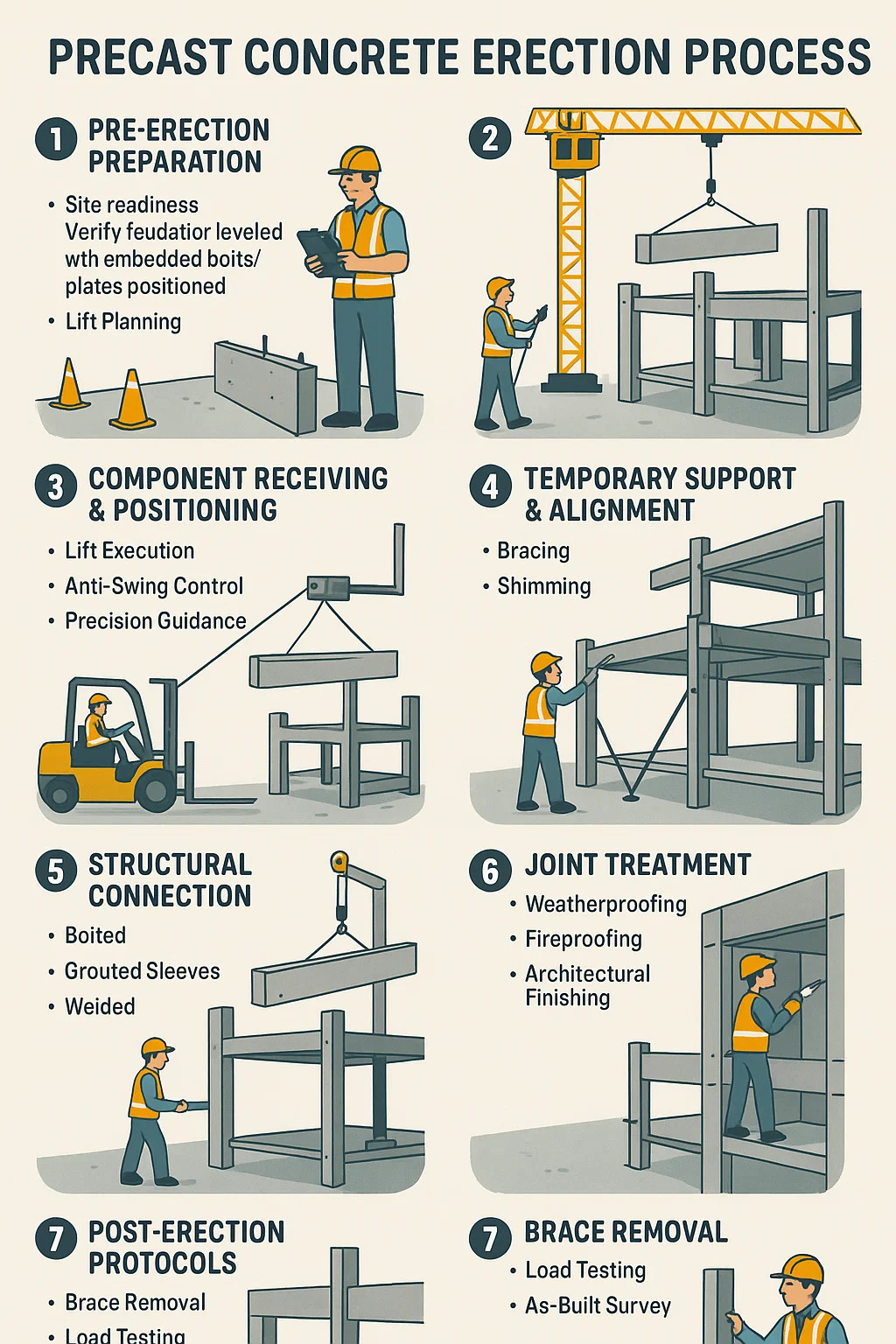

Qu’est-ce que le montage de béton préfabriqué ?

Système de levage pour béton préfabriqué


Processus de montage en béton préfabriqué


1. Préparation avant le montage

État de préparation du site : vérifiez que les fondations sont nivelées avec des boulons/plaques intégrés correctement positionnés.
Planification de l'ascenseur : installation séquentielle des composants (par exemple, colonnes → poutres → dalles).
Zonage de sécurité : barricader les zones soumises à l'exploitation d'une grue ; assigner des signaleurs.


2. Réception et positionnement des composants

Mise en scène de dépôt : placez les unités à proximité des points d'installation à l'aide de chariots élévateurs/camions.
Configuration du gréement : fixez les élingues aux inserts de levage coulés dans les éléments préfabriqués.
Sélection de grues : déployez des grues à tour ou mobiles correspondant aux exigences de poids/rayon.


3. Levage et manœuvres

Exécution du levage : lever les unités verticalement pour éliminer les obstacles, puis les mettre en position.
Contrôle anti-oscillation : utilisez des lignes d'identification pour stabiliser les éléments en cas de vent ou de mouvement.
Conseils de précision : les signaleurs dirigent les grutiers par radio ; les lasers vérifient l’alignement.


4. Support et alignement temporaires

Renfort : installez des étais en acier réglables pour maintenir les murs/colonnes d'aplomb.
Cales : insérez des cales en acier ou en polymère au niveau des roulements pour obtenir l'élévation nominale.
Contrôles de tolérance : Confirmez le positionnement à ± 3 mm à l'aide d'instruments d'arpentage.


5. Connexion structurelle

Type de connexion Méthode Objectif
Boulonné Serrez les boulons à haute résistance à travers des plaques d'acier Transfert de charge immédiat
Manchons jointoyés Injecter du coulis de ciment dans les manchons des barres d'armature Crée une force monolithique
Soudé Souder des plaques encastrées ou des queues de barres d'armature Résistance sismique permanente
Coupleurs mécaniques Connecteurs filetés pour barres d'armature Jointures rapides de colonne à colonne


6. Traitement des articulations

Imperméabilisation : installez du mastic silicone pour les tiges d'appui dans les joints des panneaux.
Ignifugation : emballez de la laine minérale dans les espaces entre le sol et le mur pour obtenir un classement au feu.
Finition architecturale : Appliquer une finition de couleur assortie : Appliquer du coulis ou du mortier de couleur assortie sur les joints exposés.


7. Protocoles post-érection

Retrait du renfort : détachez les supports temporaires uniquement une fois que les connexions ont atteint leur pleine résistance.
Tests de charge : vérifier l'intégrité structurelle (par exemple, appliquer des charges d'essai aux poutres).
Enquête telle que construite : Documentez les positions finales pour les dossiers de gestion des installations.
